  • Neubau Regenabwasserleitung Matten-​ und Eschenstrasse
28.03.2022

Neubau Regenabwasserleitung Matten-​ und Eschenstrasse

28.03.2022
Neubau Regenabwasserleitung Matten-​ und Eschenstrasse

Neubau Regenabwasserleitung Matten-​ und Eschenstrasse

Baubeginn: 4. April 2022
Bauvollendung: ca. April 2023

Aktuelle Bauphase: Bauphase 1, Etappe 1. Dauer: 4. April 2022 bis ca. Juli 2022

Am Montag, 4. April 2022 wird mit den Bauarbeiten zum Neubau der Regenabwasserleitung Mattenstrasse und Eschenstrasse begonnen. Das Projekt sieht vor, das Regenabwasser aus dem Quartier Matten/Eschen künftig in die Regenabwasser-​Transportleitung der Zugerstrasse einzuleiten. Hierfür soll eine neue Regenabwasserleitung in der Mattenstrasse und Eschenstrasse erstellt werden. Das Wasser-​ und Elektrizitätswerk Steinhausen (WESt) ersetzte vorgängig bereits die Wasserleitungen entlang der Mattenstrasse.

Bauetappen
Der Bau der Regenabwasserleitung erfolgt in 3 Etappen. Die Etappe 1 (Bereich Hochwachtstrasse bis Eschenstrasse) dauert vom 4. April 2022 bis ca. Ende August 2022. Wir bitten Sie, die Signalisation vor Ort zu beachten. Detaillierte Informationen zu den Bauphasen, zum Terminprogramm und der Verkehrsführung finden sie auf der Homepage der Gemeinde Steinhausen (www.steinhausen.ch).

Verkehrsführung Bauphase 1, Etappe 1
Die Zufahrt zur Mattenstrasse ab der Hochwachtstrasse Richtung Eschenstrasse wird in der Bauphase 1 der Etappe 1 für den Verkehr gesperrt werden (Dauer Bauphase 1, Etappe 1: 4. April 2022 bis ca. Juli 2022). Die Zufahrt zu den Liegenschaften bleibt gewährleistet. Die Erschliessung erfolgt in dieser Zeit über die Eschenstrasse. Die Fussgängerverbindungen bleiben gewährleistet. Der betroffene Bereich ist auf dem Situationsplan weiter unten ersichtlich.

Die Ausführung der Arbeiten ist witterungsabhängig. Bei schlechten Wetterbedingungen kann es zu terminlichen Verschiebungen kommen.

Bauherrschaft:
Gemeinde Steinhausen
Projektleiter Tiefbau
Christian Aregger
041 748 11 40
Bahnhofstrasse 3
6312 Steinhausen

Bauunternehmung:
Büwe Tiefbau AG
Erich Briker
041 785 70 17
Blegi 9
6343 Rotkreuz

Bauleitung:
BG Ingenieure und Berater AG
Reto Arn
058 424 50 24
Lindenstrasse 16
6340 Baar

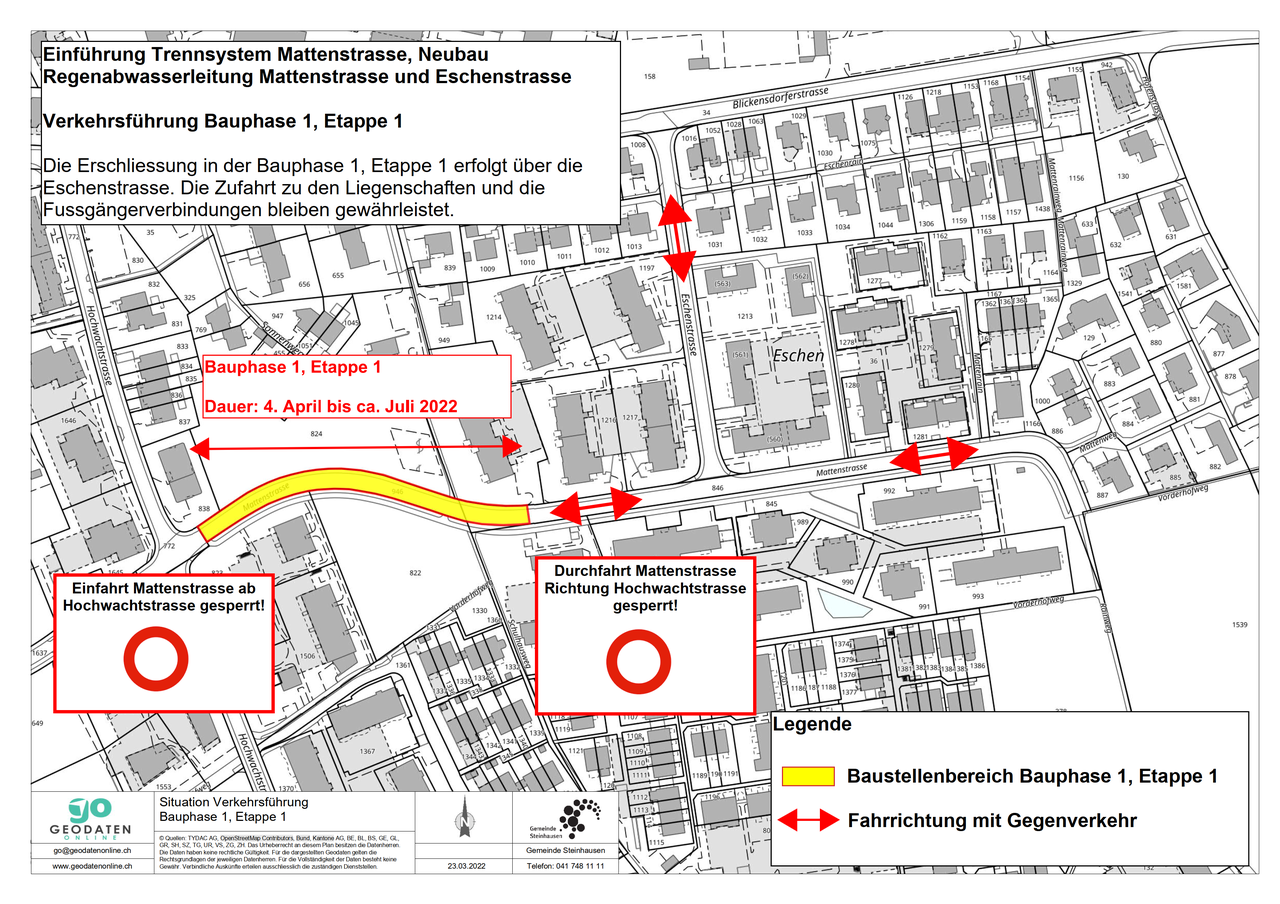

Situation Verkehrsführung Bauphase 1, Etappe 1
Bild Legende:
Situation Verkehrsführung Bauphase 1, Etappe 1
