Einführung Trennsystem Mattenweg
Neubau Regenabwasserleitung Mattenweg
Baubeginn: 5. Mai 2025
Bauvollendung: ca. Mitte September 2025
Am Montag, 5. Mai 2025 wird mit den Bauarbeiten zum Neubau der Regenabwasserleitung Mattenweg begonnen. In diesem Zusammenhang wird das Wasser- und Elektrizitätswerk Steinhausen AG die Trinkwasserleitung ersetzen und die Stromerschliessung erweitern.
Das Projekt sieht vor, das Regenabwasser aus dem Mattenweg in die bestehende Regenabwasserleitung der Mattenstrasse einzuleiten.
Bauetappen:

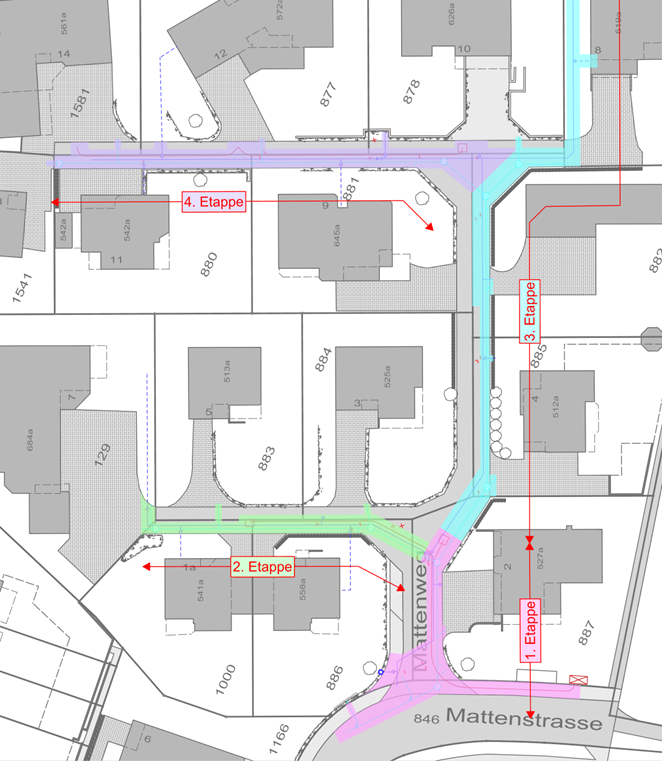

Die Bauarbeiten erfolgen in 4 Etappen (siehe Etappenplan weiter unten).
1. Etappe: 5. Mai 2025 bis Ende Mai 2025
2. Etappe: Ende Mai 2025 bis Ende Juni 2025
3. Etappe: Ende Juni 2025 bis Ende Juli 2025
4. Etappe: Ende Juli 2025 bis September 2025
Die Zufahrten zu den Liegenschaften sind mit kurzen Wartezeiten gewährleistet.
Bitte beachten Sie die Signalisation in der Mattenstrasse und im Mattenweg.
Die Ausführung der Arbeiten ist witterungsabhängig. Bei schlechten Wetterbedingungen kann es zu terminlichen Verschiebungen kommen.
Bauherrschaft Neubau Regenabwasserleitung:
Gemeinde Steinhausen
Bahnhofstrasse 3
6312 Steinhausen
Frau Jennifer Heimgartner, Tel. 041 748 11 27
Bauherrschaft Trinkwasser und Strom:
Wasser- und Elektrizitätswerk Steinhausen AG
Sennweidstrasse 4
6312 Steinhausen
Herr Manfred Rohrer, Tel. 041 749 40 30
Bauunternehmung:
MAD Bau AG
Bahnhofstrasse 54
6312 Steinhausen
Herr Marijo Djondras, Tel. 041 747 40 85
Bauleitung:
Peter Ott Ingenieurbüro für Hoch- und Tiefbau AG
Hinterbergstrasse 49
6312 Steinhausen
Herr Roman Gräzer, Tel. 041 741 73 87
