Neubau Durchlass Küntwilerstrasse
Projektbeschreibung
Vorgezogene Massnahme Hochwasserschutz
Der Durchlass des Steintobelbachs an der Küntwilerstrasse stellt eine neuralgische Schwachstelle im Gebiet Rotkreuz dar. Der Durchlass weist eine deutlich ungenügende Abflusskapazität und zudem ein hohes Risiko für Schwemmholzverklausungen auf. Bei einem Austritt des Steintobelbachs ist ein Grossteil des Siedlungsgebiets von Rotkreuz von den Überschwemmungen betroffen. Deshalb soll der Durchlass Küntwilerstrasse als vor-gezogene Massnahmen hochwassersicher ausgebaut werden.
Geplante Massnahmen
Zur Sicherstellung des Hochwasserschutzes beim Durchlass Küntwilerstrasse sind folgende Massnahmen vorgesehen:
- Offenlegung Steintobelbach oberhalb Durchlass Küntwilerstrasse
- Neubau Einlaufbauwerk
- Neubau Eindolung unter Küntwilerstrasse mittels offenem Grabenbau
- Offenlegung Steintobelbach unterhalb Küntwilerstrasse
- Optimierung Mündungsbereich in Chüntwilerbach
Die auszuführenden Arbeiten können wie folgt beschrieben werden:

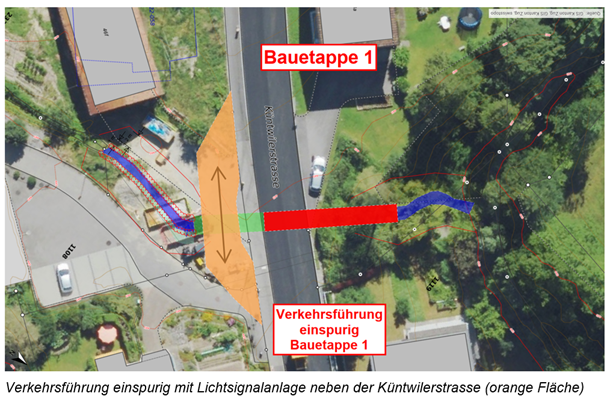

Unterhalb der Küntwilerstrasse wird der Steintobelbach auf 12 m offengelegt. Aufgrund des 5% Gefälles wird die Sohle mit einem Raubettgerinne geschützt, die Böschungen durch einen Blocksatz gesichert (rechts in Beton, links mit Filterschicht). Für die Ausführung sollen formwilde, naturbelassene Steine (0.7–1.0 t) verwendet werden, die unregelmässig verlegt werden, um Fugen und Zwischenräume zu schaffen. Diese Fugen ermöglichen eine natürliche Begrünung sowie die ökologische Integration in die Umgebung. Im Mündungsbereich zum Chüntwilerbach wird der beschädigte Blocksatz saniert. Zudem wird die Einleitung des Steintobelbachs in den Chüntwilerbach hydraulisch optimiert, um Rückstau zu vermeiden und einen störungsfreien Abfluss sicherzustellen.
Oberhalb der Küntwilerstrasse wird der Steintobelbach auf einer Länge von 20 m offengelegt. Aufgrund der engen Platzverhältnisse ist eine steile Böschung (3:2 bis 3:1) erforderlich, welche mittels Blocksatz gesichert wird. Für die Ausführung sollen formwilde, naturbelassene Steine (0.7–1.0 t) verwendet werden, die unregelmässig verlegt werden, um Fugen und Zwischenräume zu schaffen. Diese Fugen ermöglichen eine natürliche Begrünung sowie die ökologische Integration in die Umgebung. Die Sohle wird mit Kleinblöcken und Wurzelstöcken ökologisch aufgewertet. Aufgrund der grossen Absturzhöhe von 3 m wird ein Holzlattenzaun angebracht. Beim Einlaufbauwerk wird sichergestellt, dass der Abfluss gezielt gelenkt wird und keine Hindernisse entstehen.
Anwohnerschreiben
| Typ | Titel | Bearbeitet |
|---|---|---|
| Anwohnerschreiben Küntwilerstrasse | 19.03.2026 |
Was bisher geschah
| Wann | Was |
| 26. November 2024 | Kredit INV00154 (GVK) in der Gemeindeversammlung genehmigt |
| Anfang 2025 | Vorprüfung Bauprojekt Kanton |
| Frühling 2025 | Stellungnahme Kanton Vorprüfung |
| Frühling – Sommer 2025 | Ausarbeitung Bauprojekt und Dienstbarkeiten mit betroffenen Grundeigentümern |
| 3. September 2025 | Eingabe Baugesuch |
| Ende Oktober 2025 | Antrag Kanton Begründung vorzeitiger Baubeginn von vorgezogenen Massnahmen |
| 25. November 2025 | Baubewilligung erhalten |
| Ende November 2025 | Beurkundung Dienstbarkeitsverträge |
| 19. November 2025 | Submissionsverfahren Baumeister eröffnen |
